    Kiek aš esu pastebėjęs pvz. su NMC aukštaūgių pastatų statybomis, tai juos statant knisimasis duobėje užima vos ne pusę laiko. Ir kaip taisyklė labai dažnai tada būna komentarai 'tokiais tempais ir iki 2050 m. nepastatys', kurie, irgi kaip taisyklė, užsibaigia kai pastatas pradeda kilti iš duobės. Pvz. citata iš Artery projekto:

    Parašė Diogenas Rodyti pranešimą
    Pamenu, kai šio objekto statybos vyko, kiek šiame forume buvo diskusijų, kad nepastatys, koks lievas projektas ir net lažybos, kada iš duobės išlips. Bet va pastatė.
    Iki 2030 m. dar 4,5 metų, laiko užbaigti šitą tilta dar daugiau nei pakankamai. Šitas objektas yra pats sudėtingiausias visoje Rail Balticoje, bet vargu ar jis bus tas, kuris ją stabdys.

    Comment


      Gražiai matosi progresas:

      Dear Sir,

      Comment


        Gal kas visai netyčia turite Ulemistės stoties tenderio metu pateiktą projektą? Noriu pasitikrinti tam tikrus aspektus. Man reiktų bent dalių dokumentų sarašų ir bendro SA dalies detalumo.

        NDA.

        Comment

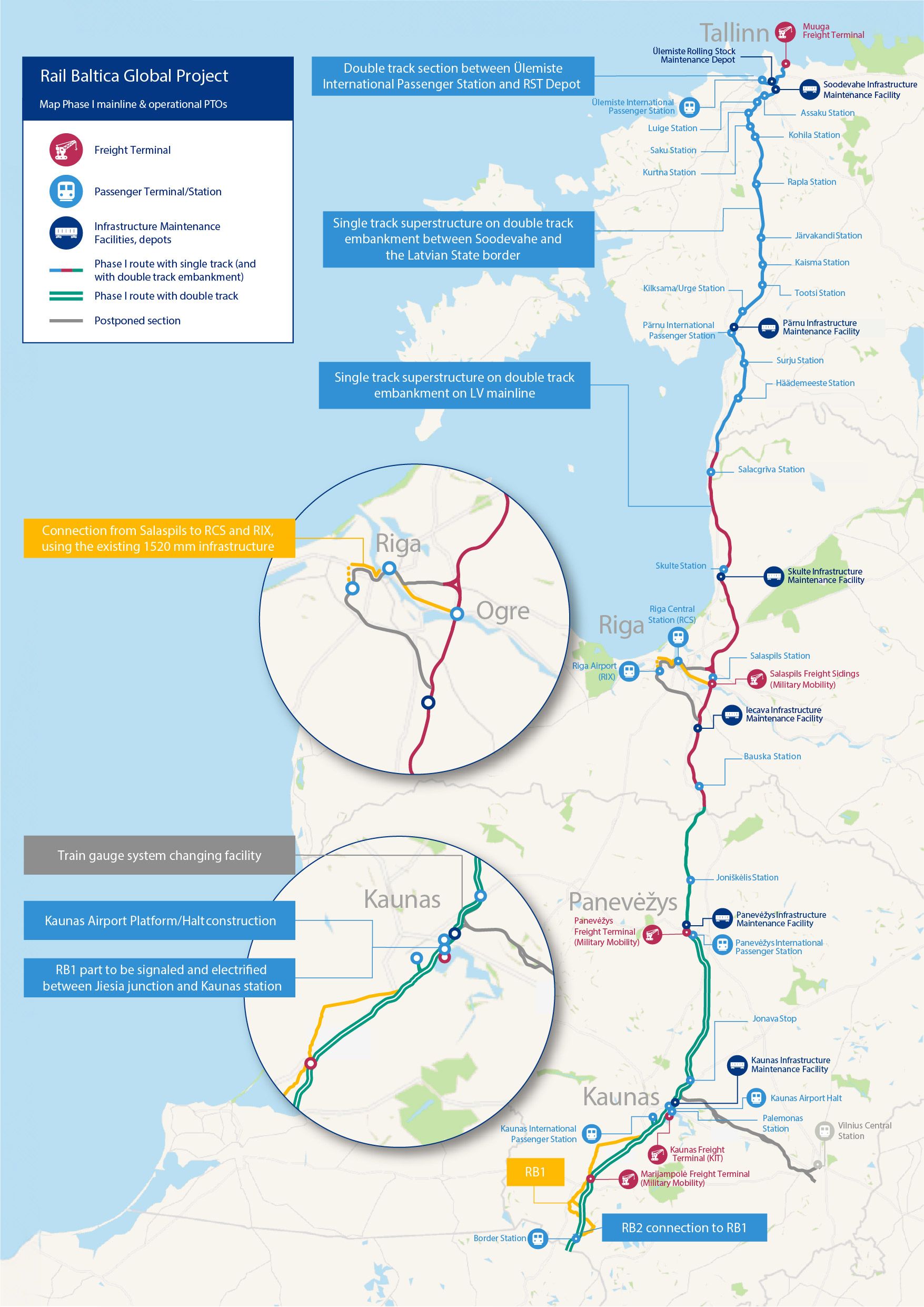

          Atnaujinta official schemutė su labiau tikrovę atspindinčiais planais.

          Turiu klausimų, gal gudrieji kurmiai padės atsakyti:
          • Kaži kodėl Kauno mazge nenupiešta sugretinta linija pro tunelį. Ar pro tunelį 1435mm negali važiuoti varomi elektra, nes elektros laidai nesialignina su pantografu? Ar tai reiškia, kad nebus through-traffic pro Kauno centrinę stotį?
          • Ar ta vežės keitimo sistema reiškia, kad vienintielis galimas variantas yra Talgo traukiniai iki Vilniaus?
          • Panevėžio mazgo linija pro miestą net nėra pažymėta pilka linija (Postponed section). Ar tai reiškia, kad LTG grynai už savo pinigus nebent statys tą atkarpėlę?
          • Iš Rail Baltica interaktyvaus online žemėlapio kažkuriuo metu dingo visi objektai - liko tik linijos. Ar man atrodo ar kažkaip Lietuvos teritorijoje apmažėjo stočių (tarp Kauno ir Panevėžio)?

          Click image for larger version

Name:	Gvabd8mWgAAUAVN.jpeg
Views:	310
Size:	427,7 kB
ID:	2209187

          Comment


            Parašė felar Rodyti pranešimą
            Turiu klausimų, gal gudrieji kurmiai padės atsakyti:[LIST][*]Kaži kodėl Kauno mazge nenupiešta sugretinta linija pro tunelį. Ar pro tunelį 1435mm negali važiuoti varomi elektra, nes elektros laidai nesialignina su pantografu? Ar tai reiškia, kad nebus through-traffic pro Kauno centrinę stotį?
            Tai tunelyje jau ir dabar yra sugretinta linija. Sakyčiau nepažymėta, nes realiai ten, kad ir šiandien jau gali pravažiuoti traukiniai, bei projekto apimtyje daugiau nieko daryti nebereikia.

            Comment


              Parašė sleader Rodyti pranešimą

              Tai tunelyje jau ir dabar yra sugretinta linija. Sakyčiau nepažymėta, nes realiai ten, kad ir šiandien jau gali pravažiuoti traukiniai, bei projekto apimtyje daugiau nieko daryti nebereikia.
              Kaip supratau, klausimas buvo labiau apie kontaktinio tinklo srovės suderinamumą. Dyzeliniai lokomotyvai jau keletas metų pro tunelį važiuoja į intermodalinį terminalą Palemone.
              Paskutinis taisė Perfect; 2025.07.09, 17:52.

              Comment


                Parašė Perfect Rodyti pranešimą

                Kaup supratau, klausimas buvo labiau apie kontaktinio tinklo srovės suderinamumą. Dyzeliniai lokomotyvai jau keletas metų pro tunelį važiuoja į intermodalinį terminalą Palemone.
                Kad ir RB ir dabar mūsų elektrifikacija yra 25 kV. Ar čia kažkas skirsis? Nes kitokiu atveju tai nepakabinsi dviejų kontaktinių laidų virš sugretintos linijos, kad galėtum naudoti tai vieną, tai kitą pagal poreikį. Todėl mano supratimu tunelis yra vienintelis jau dabar elektrifikuotas RB gabaliukas.

                Comment


                  Parašė Perfect Rodyti pranešimą

                  Kaup supratau, klausimas buvo labiau apie kontaktinio tinklo srovės suderinamumą. Dyzeliniai lokomotyvai jau keletas metų pro tunelį važiuoja į intermodalinį terminalą Palemone.
                  O ko ten nesuderinti? 25kV AC 50Hz juk visur bus Lietuvoje.

                  Comment


                    Parašė sleader Rodyti pranešimą

                    Tai tunelyje jau ir dabar yra sugretinta linija. Sakyčiau nepažymėta, nes realiai ten, kad ir šiandien jau gali pravažiuoti traukiniai, bei projekto apimtyje daugiau nieko daryti nebereikia.
                    Klausimas ar elektriniai traukiniai gali pravažiuoti. 1435mm ir 1520mm bėgiai yra gretinami 4 bėgiais, o ne 3 kaip Ispanijoje. Gaunasi, kad europinio traukinio centras yra gerokai į šoną (43.25cm) palyginus su rusišku traukiniu. Kadangi elektros linija pastoviai vingiuoja (kad pantografas tolygiai dėvėtųsi) ar išeina europiniam traukiniui ją naudoti esant tokiam dideliam centro poslinkiui?

                    Comment


                      Parašė felar Rodyti pranešimą

                      Klausimas ar elektriniai traukiniai gali pravažiuoti. 1435mm ir 1520mm bėgiai yra gretinami 4 bėgiais, o ne 3 kaip Ispanijoje. Gaunasi, kad europinio traukinio centras yra gerokai į šoną (43.25cm) palyginus su rusišku traukiniu. Kadangi elektros linija pastoviai vingiuoja (kad pantografas tolygiai dėvėtųsi) ar išeina europiniam traukiniui ją naudoti esant tokiam dideliam centro poslinkiui?
                      Taip, pritaikyta, kai įrenginėjo, keitė tunelyje elektros linijos išdėstymą truputi tam kad būtų galima naudoti ir europine vėže važiuojančiam traukiniui. Didesnis klausimas dėl Europinės vėžės elektrifikavimo tarp Kauno ir Palemono, ten dabar nėra elektrifikuota apart tunelio.

                      Comment


                        Naujas ES Komisijos "Implementing Decision" dėl Rail Baltica:
                        https://eur-lex.europa.eu/eli/dec_impl/2025/1332/oj

                        Comment


                          Ambicija mūsų dalyje neatrodo didelė:

                          In order for the line to be operational as early as possible, Estonia, Latvia and Lithuania should build the Rail Baltica line as a single track from Tallinn to Kaunas during the first phase. To start ramping up cross-border traffic on the Rail Baltica corridor during the first phase, Lithuania should be able to implement energy, control-command and signalling subsystem installations on the existing railway track in in the European standard nominal gauge of 1 435 mm on the section between Poland and Kaunas.
                          Kad linija pradėtų veikti kuo anksčiau, Estija, Latvija ir Lietuva pirmajame etape turėtų nutiesti „Rail Baltica“ geležinkelio liniją nuo Talino iki Kauno viena vėže. Kad per pirmąjį etapą „Rail Baltica“ koridoriumi būtų galima pradėti intensyvinti tarpvalstybinį eismą, Lietuva turėtų turėti galimybę įdiegti energijos, kontrolės ir valdymo bei signalizacijos posistemių įrenginius ant esamo europinio standarto 1 435 mm vardinio vėžės pločio geležinkelio ruožo tarp Lenkijos ir Kauno.

                          Comment


                            Nereikia šiaip google translate'o naudot, visi EU dokumentai gi turi oficialius vertimus:
                            kad geležinkelio „Rail Baltica“ linija imtų veikti kuo anksčiau, Estija, Latvija ir Lietuva turėtų pirmuoju etapu ją tiesti kaip vieno kelio liniją nuo Talino iki Kauno. Kad pirmuoju etapu padidintų tarptautinio eismo apimtis geležinkelio „Rail Baltica“ koridoriumi, Lietuva turėtų įdiegti energijos, kontrolės, valdymo ir signalizacijos posistemius Europos standartinio nominalaus 1 435 mm pločio vėžės esamo kelio atkarpoje nuo Lenkijos iki Kauno;
                            Bendrai įdomios dalys:
                            1. Pirmuoju etapu, iki 2030 m. gruodžio 31 d., Estija, Latvija, Lietuva ir Lenkija teikia prioritetą geležinkelio Talinas–Pernu–Salaspilis–Misa–Panevėžys–Kaunas–Var šuva ruožų tiesimui ir tų ruožų užbaigimo darbui. Tuo etapu užtikrinama, kad per esamą geležinkelio tinklą su geležinkelio „Rail Baltica“ linija būtų atitinkamai sujungta Ryga ir Vilnius.
                            2. Estija, Latvija ir Lietuva geležinkelio „Rail Baltica“ liniją pirmuoju etapu gali tiesti kaip vieno kelio liniją nuo Talino iki Kauno, tačiau turi būti statomas pylimas dviejų kelių linijai ir pakankamai pralankų sklandžiam eismui.
                            3. Drauge su 1 ir 2 dalyse nurodytais pirmojo etapo veiksmais Lietuva gali diegti energijos, kontrolės, valdymo ir signalizacijos posistemių įrangą esamo europinės vėžės geležinkelio ruože nuo Lenkijos iki Kauno.
                            4. Estija, Latvija ir Lietuva gali pradėti imtis antrojo etapo veiksmų dar neužbaigusios pirmojo etapo, jei dėl to tiesiogiai arba netiesiogiai nebus vėluojama užbaigti pirmojo etapo veiksmų.
                            e)ruožas Latvijos ir Lietuvos siena–Panevėžys:
                            i)geležinkelio infrastruktūros posistemis turi būti suprojektuotas iki 2027 m. gruodžio 31 d.;
                            ii)geležinkelio žemutinės konstrukcijos statyba turi būti pradėta ir pakankamai pažengusi iki 2027 m. gruodžio 31 d.;
                            iii)geležinkelio infrastruktūros posistemio statyba turi būti pažengusi iki 2029 m. vidurio;

                            f)ruožas Panevėžys–Kaunas:
                            i)geležinkelio infrastruktūros posistemio (geležinkelio aukštutinės konstrukcijos) statyba turi būti pradėta ir pakankamai pažengusi iki 2025 m. gruodžio 31 d.;
                            ii)geležinkelio žemutinės konstrukcijos statyba turi būti užbaigta iki 2028 m. gruodžio 31 d.;
                            iii)geležinkelio infrastruktūros posistemis (geležinkelio aukštutinė konstrukcija) turi būti užbaigtas iki 2029 m. vidurio;

                            g)ruožas Kaunas–Varšuva (su Vilniaus jungtimi):
                            i)žemė turi būti paimta iki 2026 m. gruodžio 31 d., išskyrus ruožui Kaunas–Vilnius skirtą žemę;
                            ii)žemė ruožui Kaunas–Vilnius turi būti paimta iki 2027 m. gruodžio 31 d.;
                            iii)geležinkelio infrastruktūros (įskaitant Vilniaus jungtį) posistemio projektavimas turi būti užbaigtas iki 2029 m. vidurio;
                            iv)geležinkelio infrastruktūros statyba ruože Lietuvos ir Lenkijos siena–Marijampolė turi būti užbaigta iki 2028 m. gruodžio 31 d., kad būtų sukurta jungtis su esama Europos standartinio nominalaus 1 435 mm pločio vėžės geležinkelio linija;
                            v)geležinkelio infrastruktūra ruože Marijampolė–Kaunas turi būti užbaigta iki 2029 m. gruodžio 31 d.;
                            i)visi ruožai Talinas–Pernu–Salaspilis–Misa–Panevėžys–Kaunas–Var šuva:
                            i)elektros energijos posistemis turi būti suprojektuotas iki 2027 m. gruodžio 31 d.;
                            ii)kontrolės, valdymo ir signalizacijos posistemis turi būti suprojektuotas iki 2028 m. vidurio;
                            iii)elektros energijos posistemio diegimo darbai turi būti pradėti 2027 m. pirmąjį ketvirtį;
                            iv)kontrolės, valdymo ir signalizacijos posistemio diegimo darbai turi būti pradėti 2028 m. pirmąjį ketvirtį;
                            v)geležinkelio infrastruktūra turi būti sukurta iki 2030 m. gruodžio 31 d. kaip elektrifikuota Europos standartinio nominalaus pločio vėžės vieno kelio ir dviejų kelių linija ant dviem keliams pritaikyto pylimo, skirta įvairių rūšių eismui ir tinkama mažiausiai 740 m ilgio krovininiams traukiniams;
                            vi)Europos geležinkelių eismo valdymo sistema (ERTMS) turi būti įdiegta iki 2030 m. gruodžio 31 d., siekiant užtikrinti visišką sąveikumą pagal Europos Parlamento ir Tarybos direktyvą (ES) 2016/797 (3);
                            vii)dinaminis bandymas turi būti pradėtas nuo 2030 m.
                            Paskutinis taisė ignaloidas; Šiandien, 11:21.

                            Comment


                              Tai visgi bus elegktrifikuota nuo pirmo etapo, skirtingai nei teigė kai kurie.

                              Comment


                                Parašė Sula Rodyti pranešimą
                                Tai visgi bus elegktrifikuota nuo pirmo etapo, skirtingai nei teigė kai kurie.
                                Pragmatiškas sprendimas, common sense. Bet jei lenkai padarys ką žadėjo ir modernizuos liniją pro Trakiškes, ir LTG reiks prisijungt naujoj sienos kirtimo vietoj. Tada tuo pačiu eliminuoti vingius pro Šeštokus atrodo kaip "low hanging fruit".

                                iv) geležinkelio infrastruktūros statyba ruože Lietuvos ir Lenkijos siena–Marijampolė turi būti užbaigta iki 2028 m. gruodžio 31 d., kad būtų sukurta jungtis su esama Europos standartinio nominalaus 1 435 mm pločio vėžės geležinkelio linija;
                                v) geležinkelio infrastruktūra ruože Marijampolė–Kaunas turi būti užbaigta iki 2029 m. gruodžio 31 d.;
                                Paskutinis taisė alga; Šiandien, 15:24.

                                Comment


                                  Parašė DKL Rodyti pranešimą
                                  Naujas ES Komisijos "Implementing Decision" dėl Rail Baltica:
                                  https://eur-lex.europa.eu/eli/dec_impl/2025/1332/oj
                                  Ten yra nuoroda į atšauiakmą 2018 m. sprendimą, visai įdomu palygint: https://eur-lex.europa.eu/legal-cont...LEX:32018D1723

                                  Comment


                                    Iš to nelabai aišku, ar čia kalba apie RB II tiesimą (Kaunas-siena), ar apie RB I davedimą kalbama – yra painiavos.

                                    Comment


                                      Parašė Sula Rodyti pranešimą
                                      Tai visgi bus elegktrifikuota nuo pirmo etapo, skirtingai nei teigė kai kurie.
                                      Tai viskas "bus", pradedant visos Rail Balticos užbaigimu iki 2025. Panašiai ir elektrifikacija "bus" 2030, kol paaiškės, kad nebuvo
                                      Šiaip, stulbinančiai keistas kai kurių žmonių nesugebėjimas atskirti to, kas teigiama viešųjų ryšių pranešimuose nuo elementarios realybės. Keista, kaip gali taip nebūti absoliučiai jokio gebėjimo reasoninti ir kritiškai analizuoti faktų. Jeigu parašyta, kad "bus", reiškia bus. Nesvarbu, kad dar nė vienas pažadas nebuvo įgyvendintas laiku (arba išvis įgyvendintas). Visvien bus, nes taip parašyta PR pranešime. Weird shit.
                                      Paskutinis taisė John; Šiandien, 16:49.

                                      Comment


                                        Parašė Sula Rodyti pranešimą
                                        Iš to nelabai aišku, ar čia kalba apie RB II tiesimą (Kaunas-siena), ar apie RB I davedimą kalbama – yra painiavos.
                                        Viskas ten aišku, perskaitykit sprendimą lietuvių kalba. RB2 tiesimui nurodyti deadlainai 2028-12-31 nuo sienos iki Marijampolės ir 2029-12-31 nuo Marijampolės iki Kauno, be to "Drauge su 1 ir 2 dalyse nurodytais pirmojo etapo veiksmais Lietuva gali diegti energijos, kontrolės, valdymo ir signalizacijos posistemių įrangą esamo europinės vėžės geležinkelio ruože nuo Lenkijos iki Kauno." bei "Kad pirmuoju etapu padidintų tarptautinio eismo apimtis geležinkelio „Rail Baltica“ koridoriumi, Lietuva turėtų įdiegti energijos, kontrolės, valdymo ir signalizacijos posistemius Europos standartinio nominalaus 1 435 mm pločio vėžės esamo kelio atkarpoje nuo Lenkijos iki Kauno".
